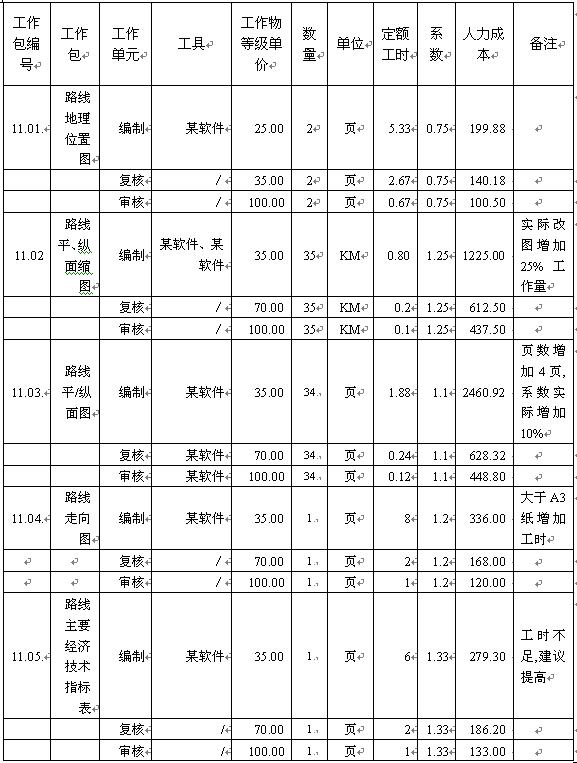

譬如上表的項目中,路線平、縱面縮圖實際改圖增加25%工作量,未按增加50%執行;路線平/縱面圖路線比較線實際為24KM,頁數增加4頁,系數實際增加10%;路線走向圖大于A3紙增加工時,系數按1.2計算;路線主要經濟技術指標工時不足,建議提高,系數按1.33計算。
作用:項目工作包工作量可以與項目預算表的逐條比對,考核準確、方便;便于分析項目預算的準確性;為以后充實和完善項目工作包定額表及其定額工時提供實例依據。

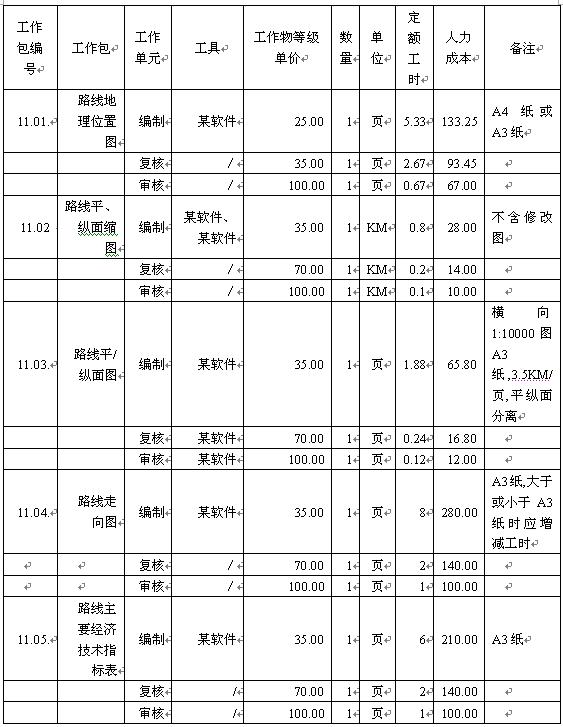

表1 一級公路工程可行性研究項目工作包定額表(部分)
表2 省道某公路(某段)工程可行性研究項目工作包預算表(部分)

表3 省道某公路(某段)工程可行性研究工作包決算表(部分)

本文針對交通設計行業的WBS運用,分析了項目工作分解結構,提出了交通設計項目工作包六要素。通過編制交通設計項目WBS,并以此為依據,形成了定額、預算和決算的工作流程和工作標準,為建立相對完整的項目管理體系框架,奠定了基礎;為交通設計項目的精細化人力成本預算管理進行了有益的探索;為降低成本,提高交通設計項目的項目管理工作規范性,提供了行之有效的操作方法和解決途徑。
對交通設計企業而言,WBS運用是一個長期的過程,有了方法和標準,僅僅是萬里長征的第一步,還需要不斷進行完善,尤其是在工作包的積累上和定額的修訂上,需要大量的資料積累。另外,項目管理中的WBS運用,還要充分考慮到項目的個性特征。只有這樣才能真正起到降低項目成本、并充分發揮項目經理的能動作用。
